Musk 警告算力闲置:数据中心电气配套严重滞后
原标题:Elon Musk: compute will sit stranded in half-built data centers.
78AI 研判分
核心综述
Elon Musk 指出大量 GPU 将因数据中心建设不完整而闲置。数据显示,尽管芯片交付仅需数月,但变压器和涡轮机等关键电力设备交货期长达数年,导致算力部署严重受阻。
报道正文
Rohan Paul (@rohanpaul_ai) · 2026-10-25 15
Elon Musk:算力将闲置在半完工的数据中心里。
Nscale 的 IPO 文件(2026年9月):截至8月31日,约有 25,000 块 GPU 处于活跃状态,而活跃及已签约的 GPU 总数为 461,000 块。这家新兴云服务商承诺部署的 GPU 中,约 95% 尚未运行。
Wood Mackenzie,2026年7月报告:2026年第一季度,发电机升压变压器的交付周期超过 160 周,高于2024年的 143 周;高压断路器的交付周期升至 125 周,而2023年为 77 周。GPU 只需数月即可发货,但为其供电的设备则需要两到三年时间,因此任何在锁定电气设备之前订购芯片的项目都面临风险。
自建燃气发电不再能让 AI 构建者跳过电力排队,因为涡轮机制造商的订单已排至数年之后。 GE Vernova(2026年第二季度):其燃气设备积压订单和预留产能在一个季度内从 100 GW 增长至 116 GW。今天订购的涡轮机要到 2031 年左右才能到货。现场供电——通常用于绕过电网排队的方案——本身也有长达数年的等待队列。 arkolith

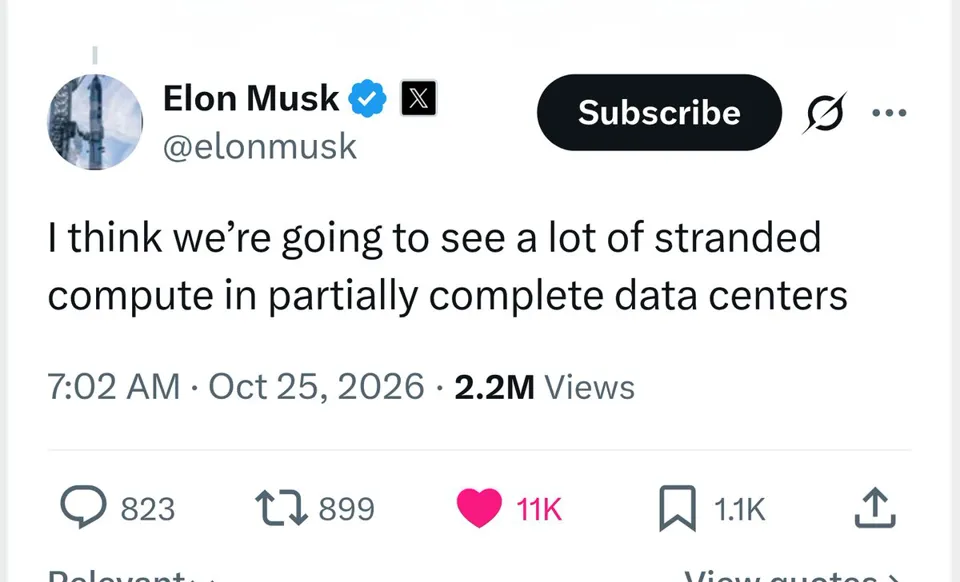

↳ 引用 @elonmusk (Elon Musk): @Yuchenj_UW 我认为我们将看到大量算力闲置在半完工的数据中心里
